คำปรึกษาด้านการเงินและภาษีแบบตัวต่อตัว
ข้อมูลเชิงปฏิบัติฟรีสำหรับการขยายธุรกิจสู่ประเทศไทย
บทวิเคราะห์ความท้าทายและโอกาสของอุตสาหกรรมในประเทศไทย
[ปัญหาของผู้ผลิต]
ความแตกต่างที่สำคัญที่สุดระหว่างการจดทะเบียนบริษัทผู้ผลิตกับบริษัทการค้าหรือบริการในไทยคือ ได้หนังสือรับรองบริษัทแล้วไม่ได้แปลว่าเริ่มผลิตได้
| สถานการณ์ที่พบบ่อย | ผลที่ตามมา |
|---|---|
| สั่งเครื่องจักรและจองเรือแล้ว จึงนึกถึงบัญชีเครื่องจักร BOI | เครื่องจักรมาถึงก่อนบัญชีได้รับอนุมัติ ต้องเสียอากรก่อนหรือรอที่ท่าเรือ |
| ออกแบบเสร็จแล้วไปขออนุญาตก่อสร้าง จึงพบว่าต้องทำรายงานสิ่งแวดล้อม | ไม่ได้ใบอนุญาตก่อสร้างจนกว่ารายงานจะผ่าน EIA ใช้เวลาประมาณ 6–7 เดือน ระยะเวลาทั้งหมดเลื่อนตาม |
| สร้างและตกแต่งโรงงานเสร็จแล้ว จึงถามเรื่องใบอนุญาตโรงงาน | อาคารไม่ตรงตามข้อกำหนดของประเภทโรงงาน ต้องแก้ไขก่อนตรวจรับ |
| กำหนดทุนจดทะเบียนและผู้ถือหุ้นแบบบริษัทการค้า | เมื่อขอ BOI หรือรับพนักงานต่างชาติ ต้องปรับทุนหรือสัดส่วนหุ้น และจดทะเบียนเปลี่ยนแปลงอีกรอบ |
สาเหตุหลักคือ การจดทะเบียนบริษัท การยื่น BOI ที่ดิน รายงานสิ่งแวดล้อม การก่อสร้าง ใบอนุญาตโรงงาน และการจัดซื้อเครื่องจักร อยู่กับหลายหน่วยงานและหลายคน ไม่มีผู้รับผิดชอบที่วางทุกอย่างไว้ในตารางเดียวโดยนับย้อนจากวันเริ่มผลิต
[แนวทางของ Z&X]
1. ตัดสินใจ 5 เรื่องก่อนเริ่มงาน
| เรื่องที่ต้องตัดสินใจ | คำถาม | ทำไมจึงสำคัญ |
|---|---|---|
| 1. จะขอ BOI หรือไม่ | กิจการเข้าข่ายได้รับการส่งเสริมหรือไม่ สิทธิประโยชน์คุ้มกับเงื่อนไขที่ต้องปฏิบัติหรือไม่ | BOI กำหนดอากรนำเข้าเครื่องจักรและวัตถุดิบ สิทธิยกเว้นภาษีเงินได้นิติบุคคล การถือหุ้นต่างชาติ ที่ดิน และพนักงานต่างชาติ |
| 2. จดทะเบียนบริษัทกับ BOI เชื่อมกันอย่างไร | ตั้งบริษัทก่อนหรือขอ BOI ก่อน | ทำพร้อมกันได้ เดือนที่ 1 จองชื่อและตั้งบริษัท พร้อมประเมินโครงการ BOI และเลือกประเภทกิจการ เมื่อตั้งบริษัทเสร็จก็ยื่นคำขอ BOI ทันที |
| 3. ซื้อที่ดินสร้างเองหรือเช่าโรงงาน | อยู่ในหรือนอกนิคมอุตสาหกรรม ซื้อที่ดินสร้างเองหรือเช่าโรงงานสำเร็จรูป | ซื้อที่ดินสร้างเองใช้เวลารวมประมาณ 12–14 เดือน เช่าโรงงานสำเร็จรูปไม่ต้องซื้อที่ดิน โอนโฉนด ขอใบอนุญาตก่อสร้าง และรอก่อสร้าง ใช้เวลาประมาณ 7–9 เดือน ที่ดินและการก่อสร้างในนิคมฯ ดำเนินการผ่านการนิคมอุตสาหกรรมแห่งประเทศไทย (กนอ.) และบริษัทต่างชาติที่ได้รับอนุญาตประกอบกิจการในนิคมฯ สามารถถือครองที่ดินอุตสาหกรรมได้ตามกฎหมาย |
| 4. ต้องทำรายงานสิ่งแวดล้อมหรือไม่ | โครงการถึงเกณฑ์ EIA หรือไม่ นิคมฯ ผ่าน EIA แล้วหรือไม่ | EIA ใช้เวลาประมาณ 6–7 เดือน (รวมรับฟังความคิดเห็นประชาชน 2 ครั้ง) IEE ประมาณ 3–4 เดือน ตามหลักเกณฑ์ของหน่วยงานสิ่งแวดล้อม โครงการในนิคมฯ ที่ผ่าน EIA แล้วโดยทั่วไปไม่ต้องจัดทำแยก |
| 5. สัดส่วนหุ้นต่างชาติ ทุนจดทะเบียน และการนำเข้าเครื่องจักร | ต่างชาติถือหุ้น 100% ได้หรือไม่ ทุนจดทะเบียนเท่าไร เครื่องจักรล็อตแรกมาถึงเมื่อใด | กิจการผลิตส่วนใหญ่ไม่อยู่ในบัญชีจำกัดตามกฎหมายประกอบธุรกิจของคนต่างด้าว แต่มีข้อยกเว้นบางกิจการ ทุนจดทะเบียนมักชำระ 25% ก่อนและชำระครบก่อนเริ่มผลิต การยกเว้นอากรเครื่องจักรต้องยื่นบัญชีเครื่องจักรในระบบ BOI และได้รับอนุมัติก่อน (บัญชีใหม่พิจารณาสูงสุดประมาณ 60 วันทำการ) และต้องนำเข้าภายใน 30 เดือนนับจากวันออกบัตรส่งเสริม โครงการที่ยื่นหลังปี 2015 เครื่องจักรใช้แล้วโดยหลักไม่ได้รับยกเว้นอากร |
2. 8 สายงานดำเนินคู่ขนานอย่างไร: ดูจากแผนผังเดียว

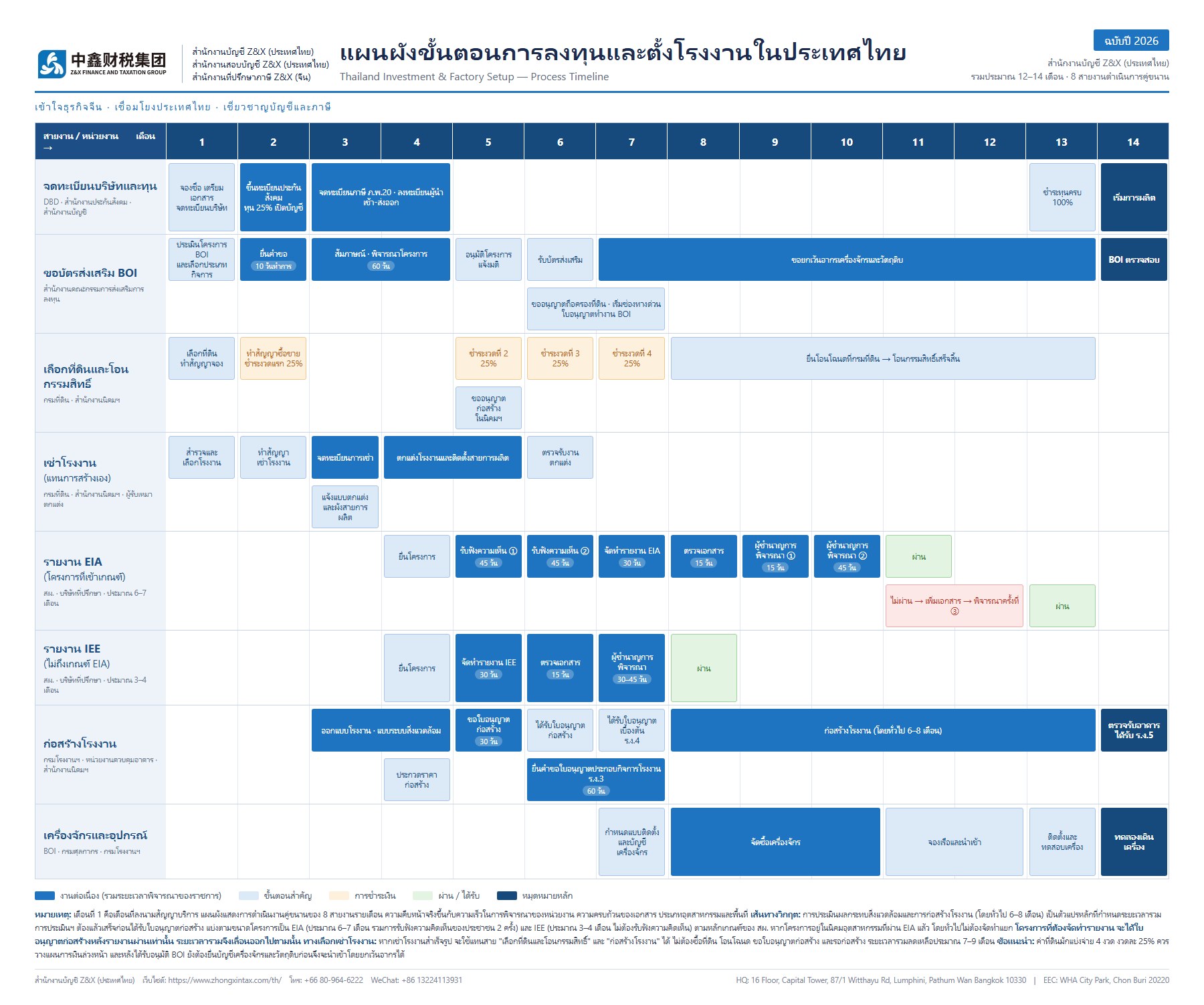

คลิกที่ภาพเพื่อดูขนาดเต็ม
แผนผังเริ่มนับจากเดือนที่ลงนาม และแสดง 8 สายงานรายเดือน ได้แก่ จดทะเบียนบริษัทและทุน บัตรส่งเสริม BOI เลือกที่ดินและโอนกรรมสิทธิ์ (หรือเช่าโรงงาน) รายงาน EIA หรือ IEE ก่อสร้างโรงงาน และเครื่องจักร รายงานสิ่งแวดล้อมและการก่อสร้างโรงงาน (โดยทั่วไป 6–8 เดือน) เป็นตัวแปรหลักที่กำหนดระยะเวลารวม โครงการที่ต้องทำรายงานจะได้ใบอนุญาตก่อสร้างหลังรายงานผ่านเท่านั้น ระยะเวลารวมจึงเลื่อนออกไป
เมื่อนับย้อนจากเดือนเริ่มผลิต จุดที่มักติดขัดมี 4 จุด:
| จุดติดขัด | ป้องกันล่วงหน้าอย่างไร |
|---|---|
| 1. รายงานสิ่งแวดล้อมไม่ผ่าน จึงไม่ได้ใบอนุญาตก่อสร้าง | หลังลงนามให้ประเมินทันทีว่าต้องทำ EIA, IEE หรือได้รับยกเว้น หากต้องทำ ให้ยื่นโครงการในเดือนที่ 4 ควบคู่กับการออกแบบ |
| 2. โรงงานไม่ตรงตามข้อกำหนดใบอนุญาตโรงงาน | กำหนดประเภทโรงงานตั้งแต่ขั้นออกแบบและออกแบบตามข้อกำหนด ยื่นคำขอ ร.ง.3 (ประมาณ 60 วัน) ก่อนก่อสร้าง และได้รับใบอนุญาตเมื่อตรวจรับอาคาร |
| 3. เครื่องจักรมาถึงก่อนบัญชีเครื่องจักรได้รับอนุมัติ | เมื่อได้บัตรส่งเสริม ให้กำหนดแบบติดตั้งและบัญชีเครื่องจักรทันที ยื่นบัญชีก่อนแล้วจึงจองเรือนำเข้า |
| 4. ช่างเทคนิคต่างชาติมาไม่ทันการติดตั้ง | เริ่มช่องทางด่วนใบอนุญาตทำงาน BOI ทันทีที่ได้บัตรส่งเสริม และนับย้อนวันเข้าทำงานจากแผนติดตั้งเครื่องจักร |
Z&X ทำอะไร: เรานับย้อนจากเดือนเริ่มผลิต และวางทั้ง 8 สายงานไว้ในตารางงานเดียว ระบุผู้รับผิดชอบและกำหนดเวลาของแต่ละรายการ และรายงานความคืบหน้าทุกสัปดาห์ การจดทะเบียนบริษัท BOI ใบอนุญาตโรงงาน การยื่นบัญชีเครื่องจักร และเอกสารพนักงานต่างชาติ ดูแลโดยทีมเดียวของ Z&X ส่วนที่ดิน รายงานสิ่งแวดล้อม และการออกแบบก่อสร้าง ดำเนินการโดยผู้เชี่ยวชาญที่บริษัทแต่งตั้ง โดย Z&X ประสานตามตารางงาน หลังเริ่มผลิตจะต่อเนื่องไปยังงานบัญชี ภาษี การปฏิบัติตามเงื่อนไข BOI และการสอบบัญชีทันที โครงการในเขตระเบียงเศรษฐกิจพิเศษภาคตะวันออก (ชลบุรี ระยอง ฉะเชิงเทรา) มีสาขา EEC ชลบุรีดูแลในพื้นที่
ภาคผนวก: ตารางงานรายเดือน (เดือนที่ 1 = เดือนที่ลงนาม กรณีซื้อที่ดินสร้างเอง)
| สายงาน | หน่วยงาน | ขั้นตอนหลักรายเดือน | ผู้ดำเนินการ |
|---|---|---|---|
| จดทะเบียนบริษัทและทุน | DBD สำนักงานประกันสังคม สำนักงานบัญชี | เดือน 1 จองชื่อและจดทะเบียนบริษัท; เดือน 2 ขึ้นทะเบียนประกันสังคม ชำระทุน 25% และเปิดบัญชี; เดือน 3–4 จดทะเบียนภาษี ภ.พ.20 และลงทะเบียนผู้นำเข้า-ส่งออก; เดือน 13 ชำระทุนครบ 100%; เดือน 14 เริ่มผลิต | Z&X |
| บัตรส่งเสริม BOI | สำนักงานคณะกรรมการส่งเสริมการลงทุน | เดือน 1 ประเมินโครงการและเลือกประเภทกิจการ; เดือน 2 ยื่นคำขอ (ประมาณ 10 วันทำการ); เดือน 3–4 สัมภาษณ์และพิจารณาโครงการ (ประมาณ 60 วัน); เดือน 5 แจ้งมติอนุมัติ; เดือน 6 รับบัตรส่งเสริม; เดือน 6–7 ขออนุญาตถือครองที่ดิน และเริ่มช่องทางด่วนใบอนุญาตทำงาน; เดือน 7–13 ขอยกเว้นอากรเครื่องจักรและวัตถุดิบ; เดือน 14 BOI ตรวจสอบ | Z&X |
| เลือกที่ดินและโอนกรรมสิทธิ์ | กรมที่ดิน สำนักงานนิคมฯ | เดือน 1 เลือกที่ดินและทำสัญญาจอง; เดือน 2 ทำสัญญาซื้อขายและชำระงวดแรก 25%; เดือน 5–7 ชำระงวดที่ 2–4 งวดละ 25%; เดือน 5 ขออนุญาตก่อสร้างในนิคมฯ; เดือน 8–13 โอนโฉนด | บริษัท (Z&X ช่วยเรื่องขออนุญาตถือครองที่ดินผ่าน BOI) |
| เช่าโรงงาน (แทนการสร้างเอง) | กรมที่ดิน สำนักงานนิคมฯ ผู้รับเหมาตกแต่ง | เดือน 1 สำรวจและเลือกโรงงาน; เดือน 2 ทำสัญญาเช่า; เดือน 3 จดทะเบียนการเช่า และแจ้งแบบตกแต่งและผังสายการผลิต; เดือน 4–5 ตกแต่ง; เดือน 6 ตรวจรับงาน สายนี้ใช้แทนสายที่ดินและก่อสร้าง ระยะเวลารวมประมาณ 7–9 เดือน | บริษัทและผู้รับเหมา |
| รายงาน EIA (โครงการที่เข้าเกณฑ์) | หน่วยงานสิ่งแวดล้อม บริษัทที่ปรึกษา | เดือน 4 ยื่นโครงการ; เดือน 5–6 รับฟังความคิดเห็นประชาชน 2 ครั้ง (ครั้งละประมาณ 45 วัน); เดือน 7 จัดทำรายงาน (ประมาณ 30 วัน); เดือน 8 ตรวจเอกสาร (ประมาณ 15 วัน); เดือน 9–10 ผู้ชำนาญการพิจารณา 2 ครั้ง (ประมาณ 15 และ 45 วัน); เดือน 11 ผ่าน หากไม่ผ่านต้องเพิ่มเอกสารและพิจารณาครั้งที่ 3 จนถึงประมาณเดือน 13 | บริษัทที่ปรึกษาที่บริษัทแต่งตั้ง |
| รายงาน IEE (ไม่ถึงเกณฑ์ EIA) | หน่วยงานสิ่งแวดล้อม บริษัทที่ปรึกษา | เดือน 4 ยื่นโครงการ; เดือน 5 จัดทำรายงาน IEE (ประมาณ 30 วัน); เดือน 6 ตรวจเอกสาร (ประมาณ 15 วัน); เดือน 7 ผู้ชำนาญการพิจารณา (ประมาณ 30–45 วัน); เดือน 8 ผ่าน | บริษัทที่ปรึกษาที่บริษัทแต่งตั้ง |
| ก่อสร้างโรงงาน | กรมโรงงานฯ หน่วยงานควบคุมอาคาร สำนักงานนิคมฯ | เดือน 3–4 ออกแบบโรงงานและระบบสิ่งแวดล้อม; เดือน 4 ประกวดราคาก่อสร้าง; เดือน 5 ขอใบอนุญาตก่อสร้าง (ประมาณ 30 วัน); เดือน 6 ได้รับใบอนุญาตก่อสร้าง; เดือน 6–7 ยื่นคำขอใบอนุญาตประกอบกิจการโรงงาน ร.ง.3 (ประมาณ 60 วัน); เดือน 7 ได้รับใบอนุญาตเบื้องต้น ร.ง.4; เดือน 8–13 ก่อสร้าง (โดยทั่วไป 6–8 เดือน); เดือน 14 ตรวจรับอาคารและได้รับ ร.ง.5 | ออกแบบและก่อสร้างโดยผู้รับเหมาของบริษัท ใบอนุญาตโรงงานโดย Z&X |
| เครื่องจักร | BOI กรมศุลกากร กรมโรงงานฯ | เดือน 7 กำหนดแบบติดตั้งและบัญชีเครื่องจักร; เดือน 8–10 จัดซื้อเครื่องจักร; เดือน 11–12 จองเรือและนำเข้า; เดือน 13 ติดตั้งและทดสอบ; เดือน 14 ทดลองเดินเครื่อง | จัดซื้อและพิธีการศุลกากรโดยบริษัทและตัวแทนออกของ ยื่นบัญชีเครื่องจักรและสั่งปล่อยโดย Z&X |
ข้างต้นเป็นระยะเวลาโดยทั่วไป ความคืบหน้าจริงขึ้นกับการพิจารณาของหน่วยงาน ความครบถ้วนของเอกสาร ประเภทอุตสาหกรรมและพื้นที่ และเป็นไปตามตารางงานของโครงการ ค่าที่ดินมักแบ่งจ่าย 4 งวด งวดละ 25% ควรวางแผนการเงินล่วงหน้า
ดูเพิ่มเติม: บริการจดทะเบียนบริษัทและขออนุญาตสำหรับผู้ผลิตจีนในไทย
[บริการและคำถามที่เกี่ยวข้อง]
บริการที่เกี่ยวข้อง: บริการจดทะเบียนบริษัทและขออนุญาตสำหรับผู้ผลิตจีนในไทย | บริการจดทะเบียนบริษัทและขอใบอนุญาต | บริการยื่นขอส่งเสริมการลงทุน BOI | บริการดูแลการปฏิบัติตามเงื่อนไข BOI ครบวงจร | ใบอนุญาตประกอบกิจการโรงงาน | วีซ่าทำงานและใบอนุญาตทำงาน
คำถามที่พบบ่อย:
· ควรเริ่มยื่นขอรับการส่งเสริม BOI ก่อนหรือหลังจดทะเบียนบริษัท?
· หากกำหนดเริ่มผลิตในเดือนใดเดือนหนึ่ง ควรยื่นคำขอ BOI ช้าที่สุดเมื่อใด?
· หากมีแผนเริ่มผลิตในปีหน้า ควรวางกำหนดเวลาย้อนกลับอย่างไร?
· ทำเลที่ตั้งโรงงานส่งผลต่อประเภทกิจการและสิทธิประโยชน์ BOI หรือไม่?
· ทำไมต้องจัดทำรายการเครื่องจักรและวัตถุดิบควบคู่กันตั้งแต่ขั้นตอนยื่นขอ BOI?
· ก่อนเริ่มผลิต จุดสำคัญด้านภาษี ศุลกากร และ BOI อะไรที่มักถูกมองข้าม?
กำลังวางแผนตั้งโรงงานในไทย? นัดประเมินแผนตั้งโรงงาน →
